作為國內首條跨海地鐵,地鐵1號線連接青島的西海岸與中心城區,其建設進度也備受關注。記者昨日從青島地鐵集團獲悉,目前青島地鐵1號線已獲全線開工許可證,超過七成的機械化作業讓該線路施工進度不斷提速,今年下半年全線將開工,預計2020年底通車。
現場 過海段穿14條斷層帶

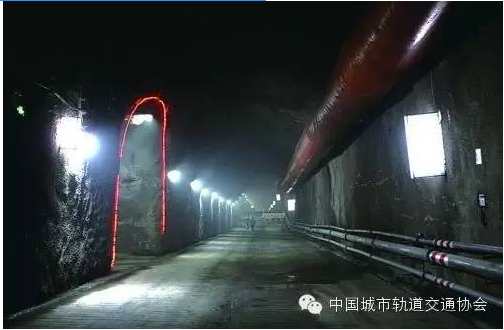

昨日上午9時許,記者跟隨項目部工作人員進入位于西海岸窟窿山北側的地鐵1號線膠州灣海底隧道2號斜井,沿著615米長的下坡道直達地下70米深的施工現場。越往里走,空氣越潮濕,偶爾還有水滴滴在安全帽上,平整的地面上也出現了越來越多的碎石;空氣中混雜著粉塵、柴油和火藥味,在這里工作的施工人員都戴著口罩。項目部總工程師薛艷杰介紹,他們所負責的是地鐵1號線瓦貴(瓦屋莊站-貴州路站)區間1標段,全長4.75公里,由中國中鐵、中鐵三局集團、青島第一市政工程有限公司聯合體承建。
記者在施工現場看到,一面是幾名工人在焊接施工鋼架;另一面是幾名工人正在預埋炸藥,準備爆破施工。 目前我們主要采用的是鉆爆法掘進,20名工人同時施工5個多小時才能掘進3米,每天只能掘進6米左右。 薛艷杰告訴記者,這里的地質以花崗巖為主,巖石較硬,過海段還要穿越14條斷層破碎帶,所以施工難度較大。
設備 機械化程度超七成
為了啃下這塊 硬骨頭 ,過海段用上了十幾種國內外先進的機械設備,特別是三大機械 法寶 是第一次應用在青島地鐵施工中。其中,三臂鑿巖臺車是從瑞典進口的全自動電腦控制隧道鉆眼設備,價值900余萬元。薛艷杰介紹,該三臂鑿巖臺車是高度智能化的施工設備,施工人員在電腦中輸入相關參數后,臺車就可以自動定位。 3個十幾米長的重型液壓鉆臂可同時鉆孔作業,根據設置的開挖參數自動控制炮眼方向,其效率是普通工人的18倍。 薛艷杰告訴記者,目前臺車還處在調試當中,再過一個月就可以投入施工當中,屆時施工速度將大大提升。除了三臂鑿巖臺車,濕噴機械手和多功能地質鉆機也是兩大作業 神器 。
此外,過海段還采用了硬巖掘進機(TBM)和盾構機等多種機械設備,與傳統鉆爆法施工隧道相比,施工速度更快,也避免了爆破震動對地面建筑物的影響。 1號線的機械化程度高達70%以上,這是目前青島市機械化程度最高的在建地鐵線路。 青島地鐵1號線有限公司副總經理趙光泉介紹。
進度過海隧道已完成271米
地鐵1號線全長59.97公里,其中,過海段全長約8.1公里,起自黃島區瓦屋莊站,沿既有的膠州灣隧道東側向北下穿膠州灣灣口海域后,接入青島主城區團島貴州路站,是國內最長的地鐵區間隧道;設置兩條主隧道,雙線中間無服務隧道;區間線路縱坡呈"V"字形,海域段長度約3.49公里,最低點軌面標高負85.8米,最深處比膠州灣隧道還要深。過海段共設置了兩個標段,已率先全面開工,目前1、2號斜井已完成,進入正線隧道施工階段,正線隧道累計已完成271米;3號斜井開挖完成185米,建設工作正在高效、穩步地推進。
隨著施工的不斷深入,1號線建設的重難點逐漸清晰。由于過海段穿越多條斷裂帶,施工中容易發生坍方和涌水,施工風險高,工作人員采用超前探孔探水與TSP超前地質探測等綜合預報技術,通過對超前地質預報的數據進行分析,采用超前預注漿加固圍巖封堵通水裂隙、開挖后補充注漿等措施,降低隧道坍方涌水風險;同時,對傳統的隧道防排水方案及施工工藝進行了改進。
